助力配电网数字化转型丨配电变压器智能融合终端安装与调试
发布时间:2023/08/30武汉市豪迈电力自动化技术有限责任公司

近期,由武汉豪迈正维承接的某供电公司辖区内499台智能融合终端(TTU)安装调试工程圆满完工,并顺利通过验收,实现台区智能融合终端的全覆盖,进一步提升了配网精益化管理水平和供电可靠率。

台区智能融合终端是配电台区及用电侧的边缘物联节点。 通过“软件定义终端”的设计概念,以轻量级、高性能操作系统为支撑,以强大的边缘计算能力为保障,构建配电物联网及电能质量运行监测体系。 具备配变终端和集中器功能,支持双4G、双加密和统一物联管理中心通信协议。 可灵活接入智能电表、各类用电采集终端、无功补偿设备、断路器、充电桩、三相不平衡治理装置等各类低压智能设备,是构建低压配电物联网台区的重要设备。

△ 智能融合终端组成部分

配电台区是生产与营销专业的交界点,生产和营销双方基于业务需要在台区侧分别安装了配变终端及集中器,存在数据不共享、功能重复、增加运维工作量等问题,为此国家电网特别提出“一台区一终端”重点建设任务。
1、数据不共享
  • 配变终端与集中器分属营配两个专业
  • 数据分别传送至各自主站
  • 数据贯通融合困难
2、功能重复
  • 配变终端、集中器安装在变压器侧
  • 交流采样等数据采集存在重复
3、增加运维工作量
  • 两套装置需要各自专业分别进行维护
  • 人力资源浪费
  • 配电柜空间有限,无法同时部署
4、技术方面
  • 国网芯“边缘计算核心板、自主安全加固”枢纽操作系统
  • 一个装置实现集中器和配变终端功能
5、经济方面
  • 降低设备采购成本
  • 减少人工运维工作量,节约运维成本

安装前准备工作

1、融合终端送检
提供报名材料: 需明确送检的报名材料,包括中标合同、项目名称、公司营业执照、中国电科院检测报告(专检报告)、检测机构要求的其他报名文件。
明确检测标准: 明确融合终端检测方式(抽检、全检等)、台体厂家、检测大纲、104点表、检测要求、参数定值等信息。
签订检测合同: 检测前需与检测机构签订检测合同,明确计费标准、付款方式等信息。
评估检测能力: 根据检测台体数量、检测时长等信息,评估检测机构检测能力,计算批量检测周期。
2、现场勘察以及物料准备
1)通过现场查勘确定施工方案: 内嵌式、外挂式、带电、不带电以及安装位置、CT变比、配电容量等;
2)制定停电计划与安装计划;
3)准备辅材: 线材、工器具、安全工具、横担、抱箍、CT等;
4)准备SIM卡、安装台账,确定点表规范、导出融合终端测试证书提交给中国电科院进行证书认证等;
5)融合终端仓库内批量调试。

智能融合终端调试:

智能融合终端调试可分为库房化调试和现场调试两种,在条件允许的情况下,建议库房化调试。 库房化调试便于集中管理和数据传动,避免重复调试造成人力、财力、物力等资源的浪费。
  • 测试证书及申请表提交至中国电科院进行证书认证。
  • 配电主站需提供台区和线路名称、供电单位、终端ID、SIM卡串号、电话号、IP、变压器容量、CT变比等。
  • 明确上行接入主站,确认主站IP、端口号、APN等信息。
  • 明确现场点表、参数、遥信量遥测量判别标准、数据计算公式等信息。
  • 通过PMS系统导入或104主站单独画图,并导入点表和正式证书。
  • 物管平台需提供ESN码、产权单位、所在区域、台区名称、负责人、联系电话、设备型号、制造厂商、主站端口等信息。
  • 厂家根据现场勘查清单进行IP配置、密钥写入、点表配置、图模绘画、调度主站配合,使用继保之星-7000S 轻小型数模一体继电保护测试仪进行加量,确认主站上线,所有数据正常后准备现场施工。

△ 继保之星-7000S 轻小型数模一体继电保护测试仪

智能融合终端安装:

1、施工计划
施工计划编制应以现场实际为主,提前开展低压台区数据普查,以此为基础考虑物资到货情况,结合施工承载能力,开展计划编制工作,有序推进工程进度,避免工程进度停滞。
2、进度计划
加强施工进度管理,以施工计划为目标,控制关键工序,通过信息反馈,掌握工程进度动态,倒排工期,确保对计划执行的全过程进行系统性有效控制,使工期按时达到目标。

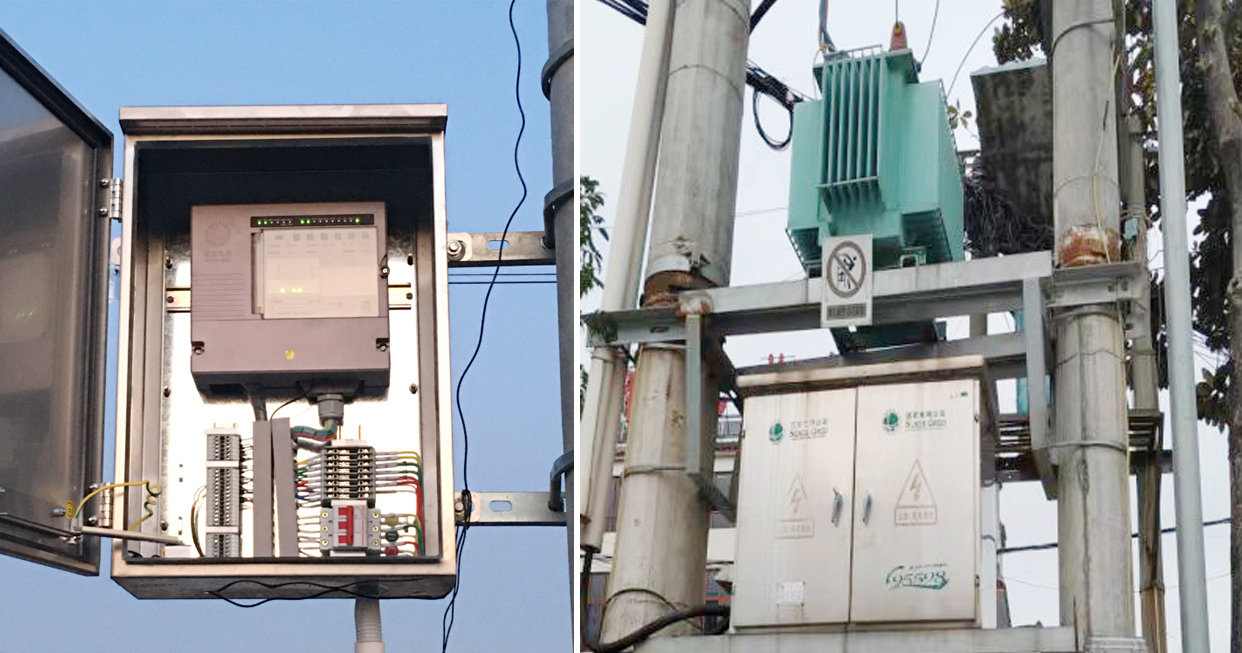

3、柱变融合终端安装要求

对于融合终端本体安装: 若低压JP柜内部空间足够,应选用内嵌式安装; 若空间不足,则选择带外箱体安装。 内嵌式安装融合终端采用导轨或螺钉固定的安装方式。 带外箱体安装融合终端时,则需要使用膨胀螺栓或支架(抱箍)进行安装。

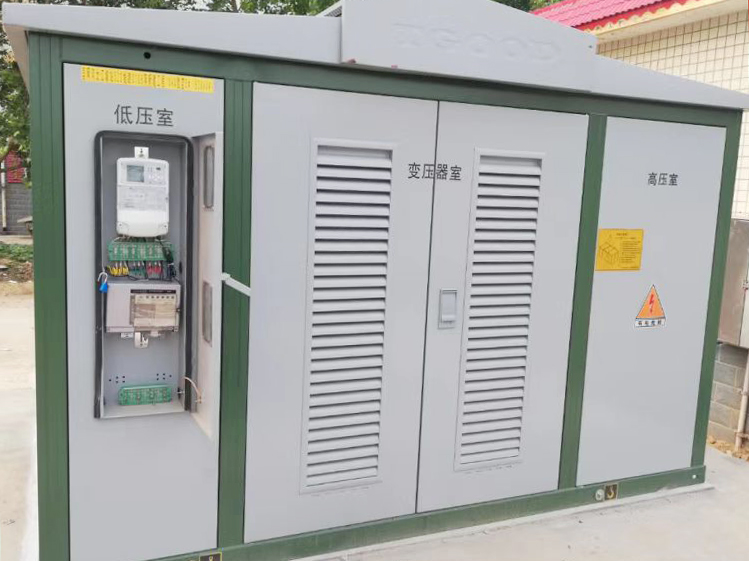

4、箱变、配电室融合终端安装要求

箱变内嵌: 针对10kV箱式变电站内部有智能融合终端安装屏位,则选择内部镶嵌的安装方式,安装于箱变内部空余位置,走线需新增线孔及线槽。
5、配电房内嵌

若10kV、20kV配电站所内部低压屏柜内有空余安装位置,则优先选择内部镶嵌的安装方式,安装于可用位置内,走线及天线参考计量设备或控制设备。
