变电站投运前由于没有负荷无法进行一二次回路极性检查,传统方法只能从CT、PT二次侧用继电保护测试仪施加二次电流电压来检查回路,无法检查整个完整回路的接线及极性正确性。

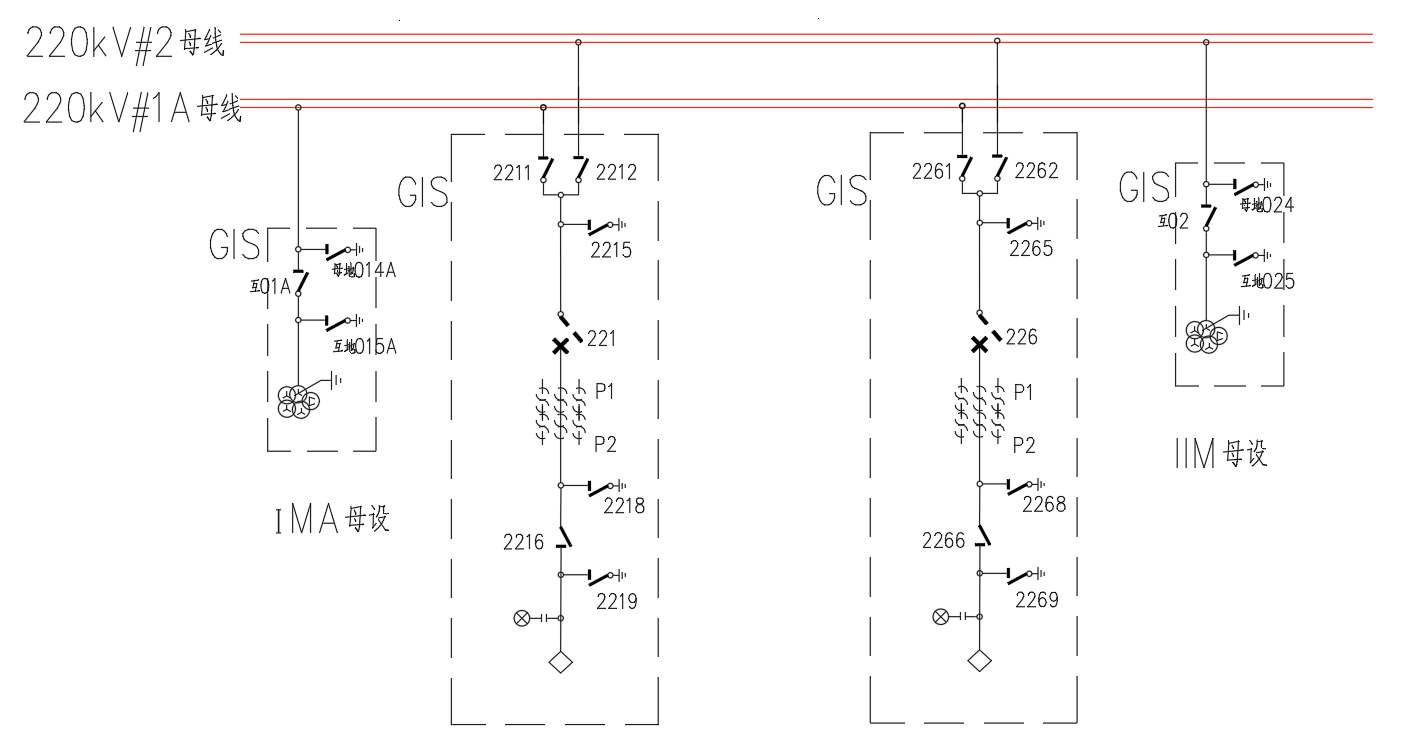

1)该站一次设备采用全封闭式GIS结构,下图为选取的两个试验间隔以及母设示意图。

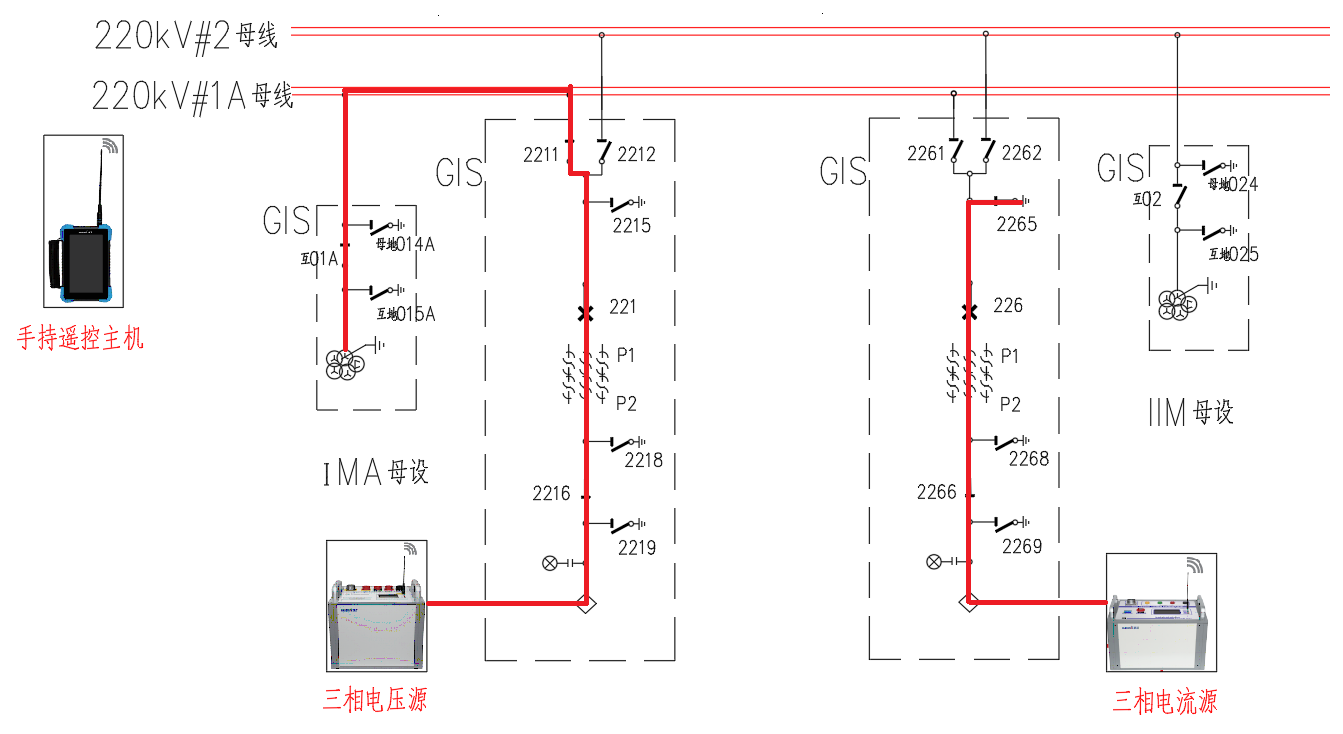

2)由于各一次设备不能在GIS内部接线,考虑电流电压从两间隔的进出线引线侧接入,电流选取226开关间隔,将电流从226引线处接入,经隔刀2266流过CT再经开关226流过,最终由地刀2265流入大地形成电流回路。
△ 接线示意图
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|

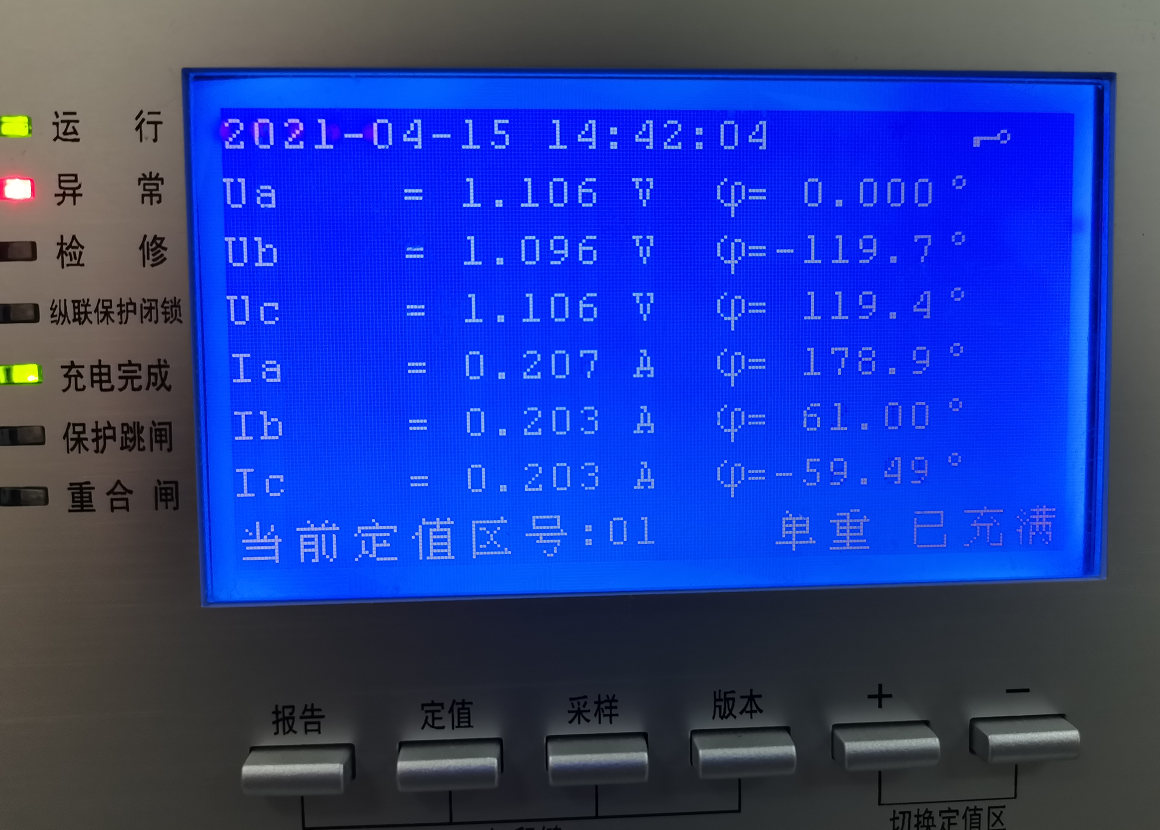

一次量保持输出,在保护装置上查看数据。
试验结论:
