电力电缆作为传输和分配电能的电缆,在城市地下电网电力线路中,由于埋在地下,很容易受到地面外力破坏。 当发生电缆线路故障停电后,需要及时对整个电缆线路及设备进行快速检查,根据二次保护动作情况、一次故障指示器指示、绝缘电阻测试等信息,快速确定故障范围和类型,隔离故障并及时恢复无故障区域的供电。
近日,武汉豪迈正维接到某市电力抢修任务,因2条纯电缆线路跳闸造成范围内约2万户居民停电,接到命令,抢修班组跳上抢修车火速赶往现场联合开展抢修。
为尽快恢复正常供电,抢修人员快速分工,各司其职,同步进行,以最快的速度执 行既定抢修方案。
检查线路高压设备开关状态、设备外观,所有高压设备开关均未动作、外观正常。 查看二次保护动作情况,均未动作(线路主环保护退出)。

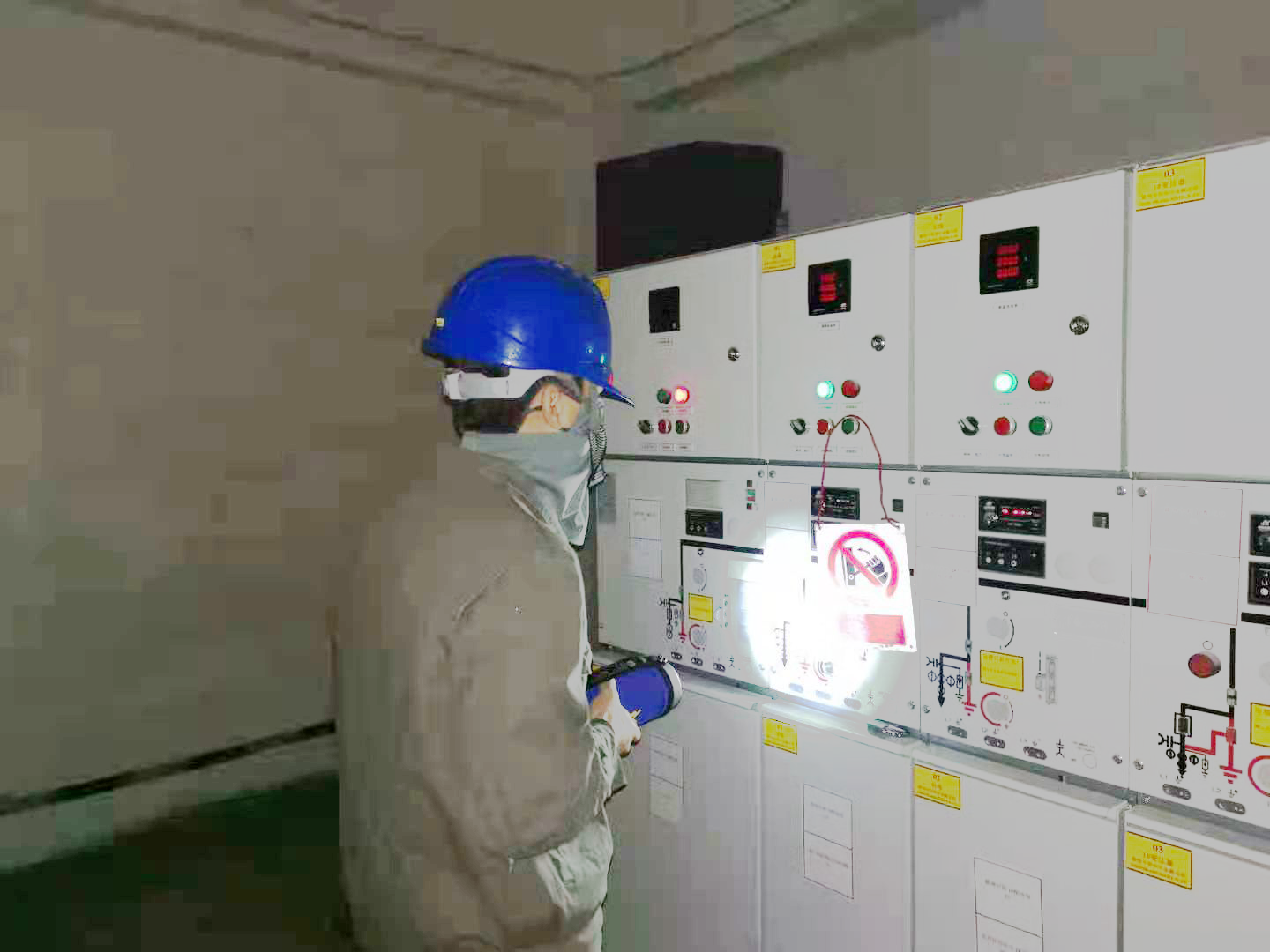

查看设备故障指示器状态,2个配电室(2条线路)分别有一条出线故障指示器有接地故障指示,需要使用电缆绝缘电阻测试仪器进一步判断故障范围。

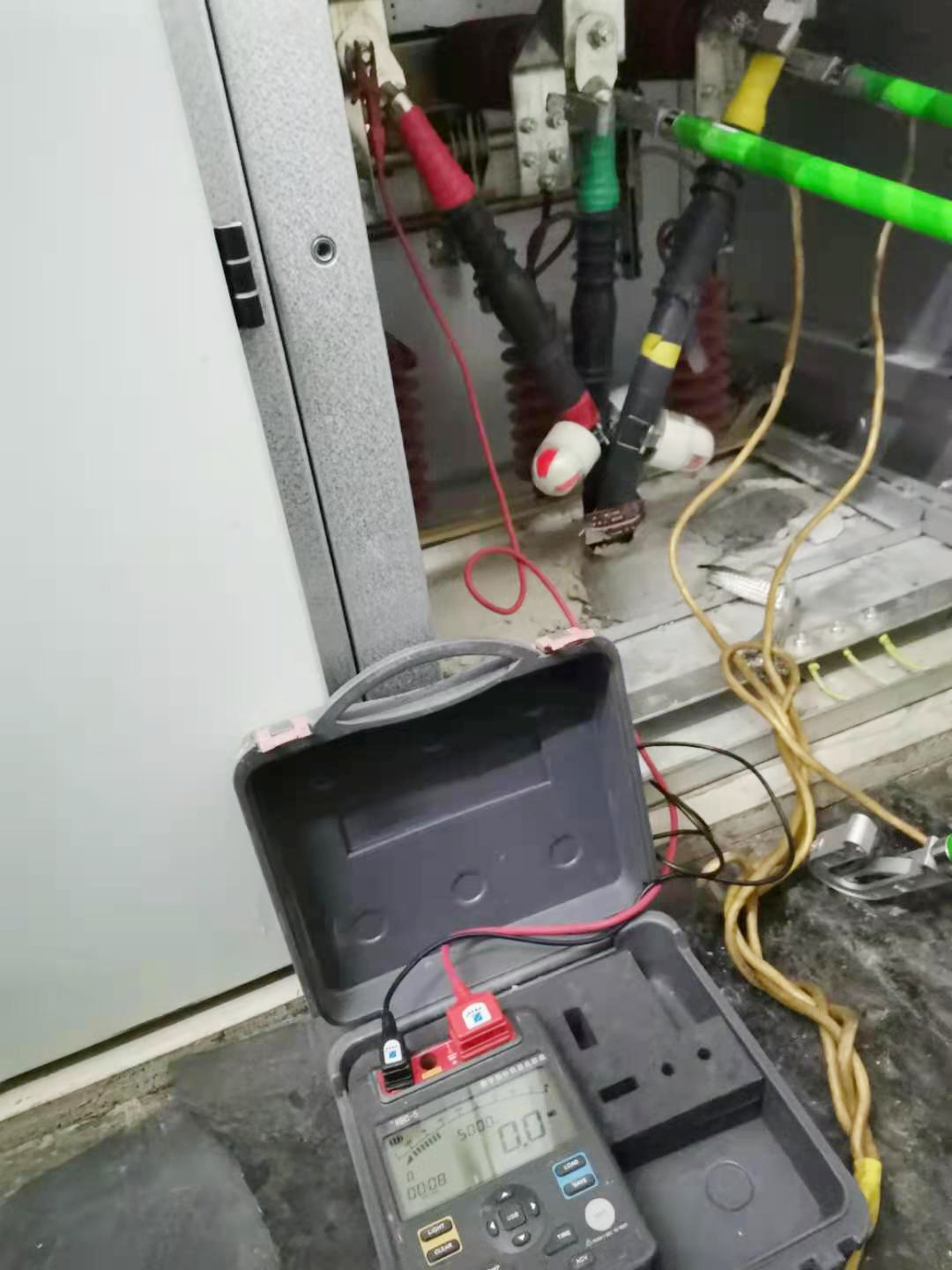

填写抢修票,履行工作许可手续,做好相关安全措施。 进行电缆绝缘电阻测试,经分析确定故障范围为某配电室至下一级开闭所之间电缆本体故障(低阻故障),电缆长度约7公里。 核实电缆走向发现2根跳闸电缆位于同一电缆通道内,初步判断故障原因为外力破坏电缆本体。

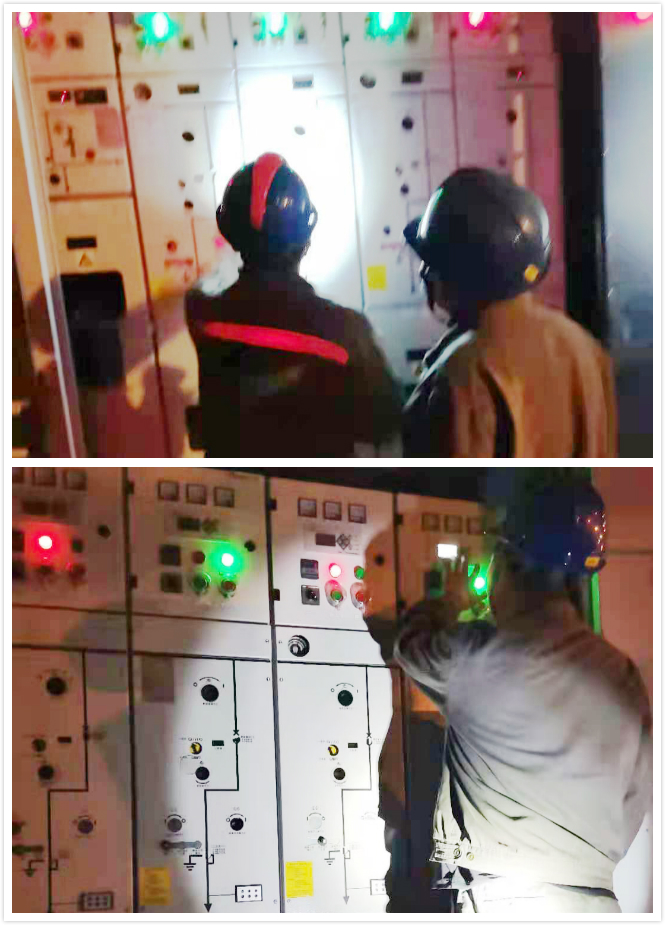

确定故障范围后立即隔离故障点,对无故障线路进行倒闸操作,快速恢复无故障线路用户供电。 连夜巡视故障线路查找故障,发现故障点位于某路口综合管廊施工工地,因外力因素导致电缆设备本体故障。
现场勘察后确定电缆修复施工方案,完成土建部分工程,清理电缆通道后重做,敷设一次电缆,进行电缆工前和工后试验,电缆头对接。

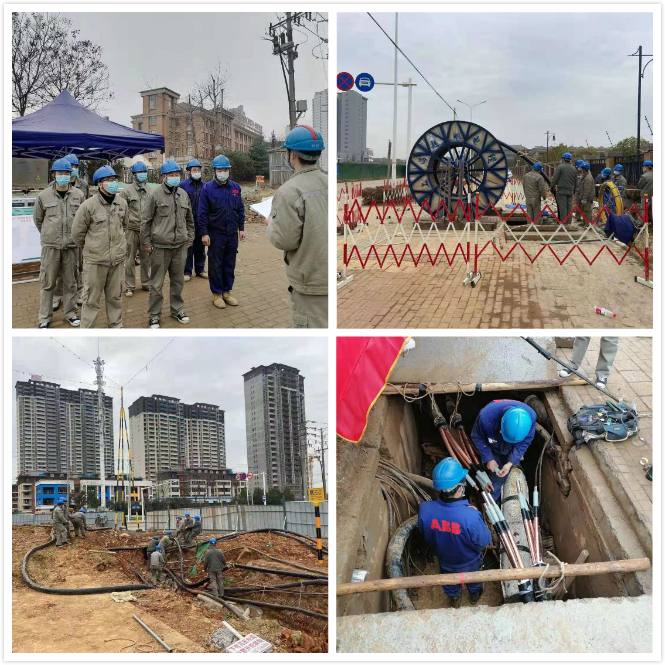

为了以最快速度完成受损线路抢修复电工作,武汉豪迈正维派出2组精干力量,同时对2条故障电缆进行修复。 经过全体抢修人员共同努力,克服了复杂地形、恶劣天气、设备试验电压等级较高、电缆长度较长等不利因素,提前完成2条新电缆的敷设,48小时内顺利完成2根电缆修复工程,比最初预计修复时间提前了2天。
