应用案例丨新建站继电保护投运前整站模拟带负荷试验
发布时间:2024/10/11武汉市豪迈电力自动化技术有限责任公司

地点: 江苏 某220kV新建变电站(两台主变)

试验设备: HTB-8000 大型变压器一次通流加压新型试验装置1套、三相调压器1台、YD-300E 智能电流电压源无线遥控主机、全套测试线
试验目的: 开展变电站继电保护设备启动前模拟带负荷试验,验证互感器极性变比、保护、测量、计量交流回路接线正确性。
试验前准备:
1)仔细勘查现场,核对一次系统状态,选择合适的升流试验点;
2)仔细核对各出线间隔的状态,判断是否具备试验条件;
3)编制模拟带负荷试验方案;
4)一次模拟带负荷试验电流的估算;
5)编制模拟带负荷试验试验记录表格;
6)试验前2号主变、3号主变档位调整为需要档位;

7)注流点及设备所在地应设立围栏。

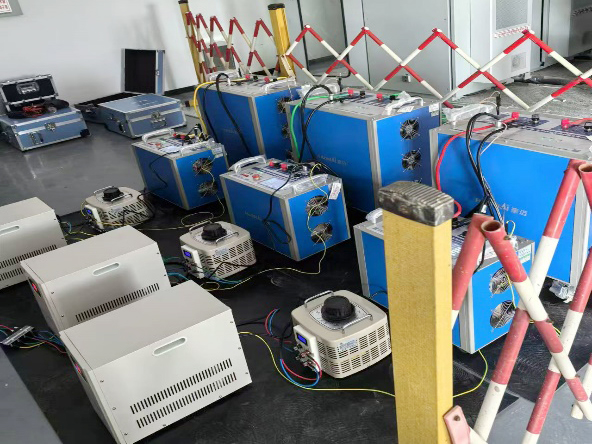

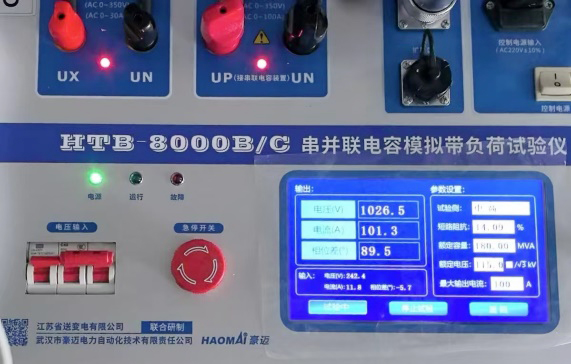

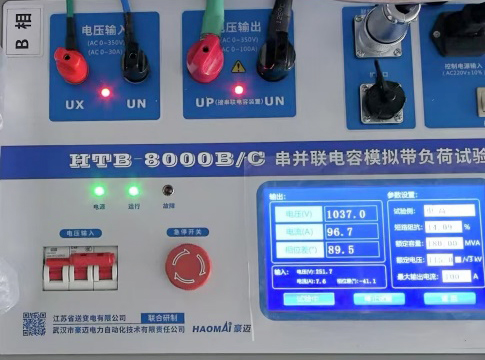

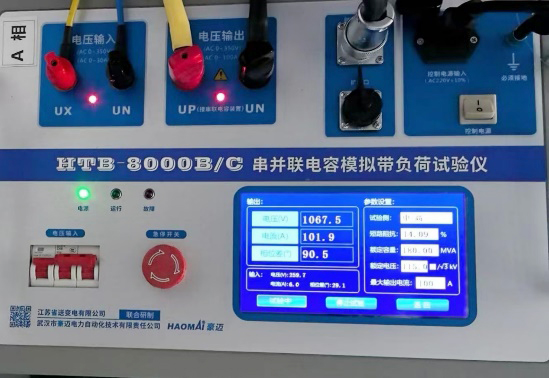

随着某220kV新建变电站电气二次安装调试验收完成,试验前所有准备工作调度已现场确认,试验现场总指挥在对讲机里传出: 开始49U5间隔试验,试验设备从方案选取注流点将电流升到100A通变压器中压侧到高压侧所有相关间隔,相关安全措施和防误措施实行施工单位和检修负责人双确认,技术步骤和试验步骤实行施工单位和检修负责人双确认。在总指挥和调度的统筹指导下,施工单位和检修负责人通力合作,设备满足方案要求,通变压器输出100A电流,1000V电压,中压侧对高压侧所有间隔试验用时1小时全部完成(包含备用间隔),中压侧对低压侧所有试验1小时内全部完成 更换注流点完成高压侧对中压侧试验,耗时1小时。 更换主变后,完成以上试验耗时基本一致所有试验数据均按要求完整准确记录于试验报告。








现场调度全程负责协同指导,建设部参与确认,经过全体工作人员几个小时的紧张忙碌后,对讲机里传来响亮的声音: 试验圆满成功,感谢大家通力配合。 “此次试验按这个方案至少将原来的启动效率提高了一倍,大幅减少了倒闸操作项数”,总指挥按捺不住喜悦的心情说道。 检修负责人接着说: “备用间隔这次也有验证,对后续改扩有很大意义,本次试验提高了验收效率”。 最后,建设部负责人给予总结: 本次试验对提高电网运行安全水平和启动投运效率具有重要意义。



本次试验方案根据江苏电网继电保护投运前模拟带负荷试验实施指导意见和江苏电网继电保护投运前模拟带负荷试验方案而制定,在新设备启动投运前,利用通流、通压同步试验仪开展加压通流试验,完成互感器及继电保护交流回路接线正确性检验。 采用串并联电容补偿方式,电压电流同源施加试验方法,设备产生幅值、相序确定的工频三相电压,经升压后向被试设备施加电压,产生相位关系确定的电流。 试验电压、电流经互感器转变为二次电压、电流,再进入继电保护装置,从而完成保护向量检查。 该方案可用于主变套管CT向量检查,校验主变差动时,注入电流可经过主变,同时降低对系统电源的要求,目前已在全国多个省市推广取得显著成效。
