10kV配电变压器智能融合终端安装与调试
发布时间:2022/02/18武汉市豪迈电力自动化技术有限责任公司

​随着配电网技术深入发展,各地加快推进智能融合终端建设工作,通过安装智能融合终端(TTU),实现配电变压器电流、电压、遥信等数值自动化。TTU监测并记录配电变压器运行工况,间隔性计算一次电压有效值、电流有效值、有功功率、无功功率、功率因素、有功电能、无功电能等参数,上传整点值,电压、电流最大值、最小值及其出现时间,供电中断和恢复时间,并完成数据的记录与保存。配网主站通过通信系统定时读取TTU监测值及历史数据记录,及时发现变压器过负荷及停电等运行问题,根据记录数据,统计分析电压合格率、供电可靠性及负荷特性,为负荷预测、电网规划及事故分析提供数据支撑。

近日,由武汉豪迈正维承接的10kV配电变压器智能融合终端TTU安装调试工程已圆满完工,顺利通过运维、调度验收。

接到施工任务后,武汉豪迈正维人员联系运维人员、质量监督员等对所需安装的704台智能融合终端所涉及的96个小区进行现场勘查,拟定施工方案,编制开工报审资料送交监理单位下达开工令后方可开工。

  • 施工前期调试准备: 对6个设备厂家进行分类,逐个安排厂家进行调试。厂家根据现场勘查清单进行IP配置、密钥写入、点表配置、图模绘画、调度主站配合,使用继保之星-S60 手持式继电保护测试仪进行加量,确认主站上线,所有数据正常后准备现场施工。

  • 施工前材料转运: 包括安全工器具、标准化作业现场材料、电流、电压端子、万用表等。

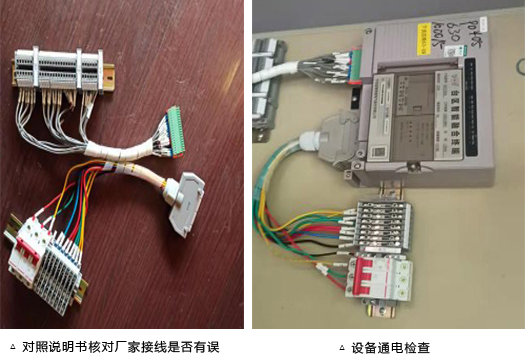

确认厂家遥信、遥测接线,对照说明书确认接法是否正确、安装前检查设备是否正常上线、遥测是否正常。

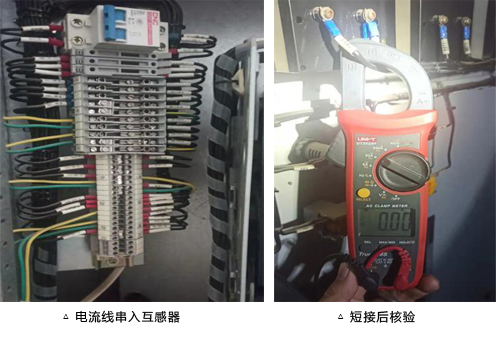

  • 正式施工: 确认可开工后,作业人员按照勘查记录明细逐个核对危险点是否明确,施工人员进行验电。施工人员应掌握设备工作原理,禁止任何一相互感器开路施工。短接后用万用表核验,回路有无电流,将三相TTU电流线进行串入。施工完成后联系调度确认此台设备是否上线、功能是否正常。

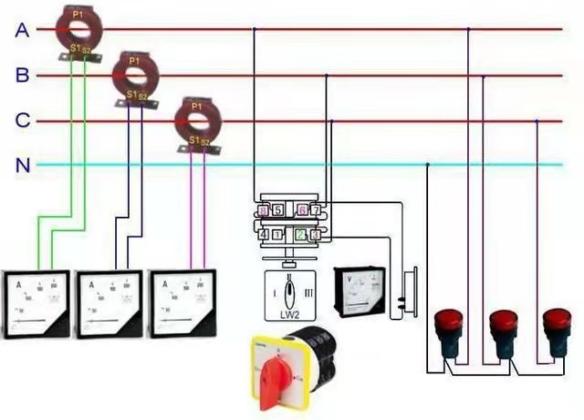

测量CT接线原理图

施工完成后,确认现场、调度OMS图模上线,由资料人员编写准备上线申请工作,确保线路、图模一致后由调度审批允许上线。

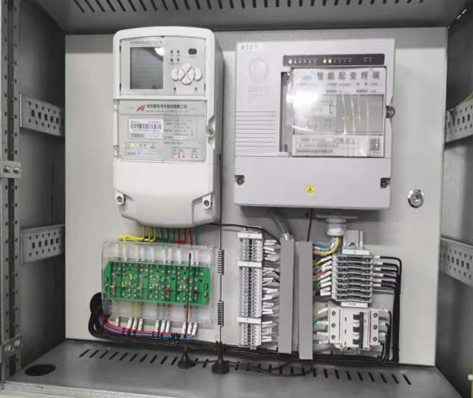

△ 施工完成上线

智能融合终端的安装,实现了智能电网营配数据贯通,TTU监测并记录配电变压器运行工况,大大提升电网的安全性、可靠性。对台区所有户表进行实时监测,配合用电监察进行线损考核,通过GPRS通信网络将数据传送至用电管理中心,实现低压配电网运行状态可观、可测,为网络优化提供真实准确决策依据,进一步提升了供电服务水平。
