配电自动化就地改造实施流程
发布时间:2020/12/17武汉市豪迈电力自动化技术有限责任公司

配电自动化是指以配电网一次网架和设备为基础,综合利用计算机、信息及通信等技术,并通过与相关应用系统的信息集成,实现对配电网的监测、控制和快速故障隔离,为配电管理系统提供实时数据支撑。 通过快速故障处理,提高供电可靠性; 通过优化运行方式,改善供电质量、提升电网运营效率和效益。

目前,在配电自动化建设与改造工程中,部分配电网原有运行电力设备不具备自动化功能,可采用逐步更换和就地改造相结合的方式推进自动站点的覆盖率。 其中,就地改造是通过把原来未进行自动改造的运行设备接入DTU,实现配电主站对此站点的“三遥”信息采集。 本次以 XX市10kV街64街保线小区开闭所为例, 简单介绍配电自动化就地改造实施流程。

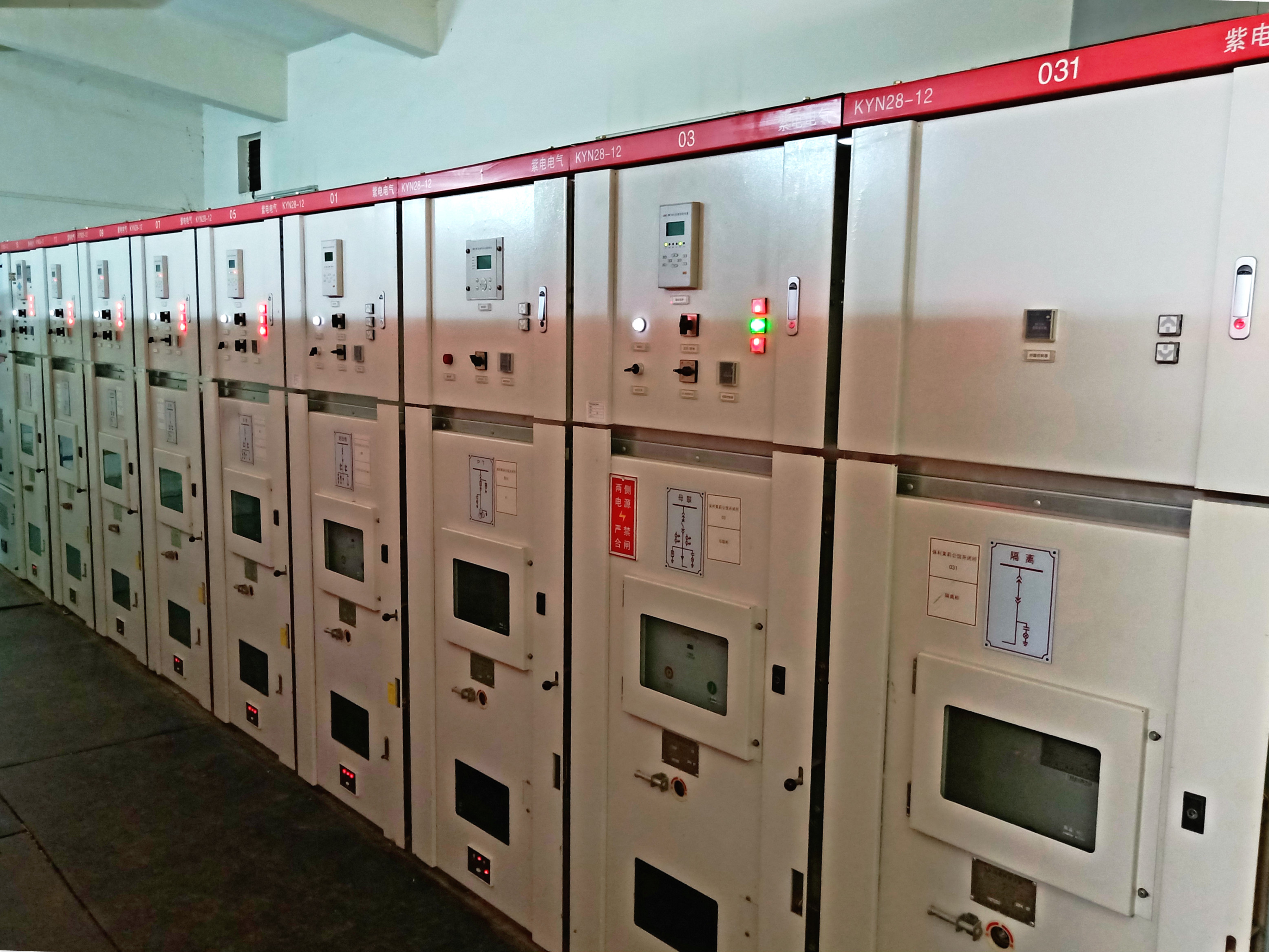

△ 开闭所现场
一、现场勘查,确定可实施性

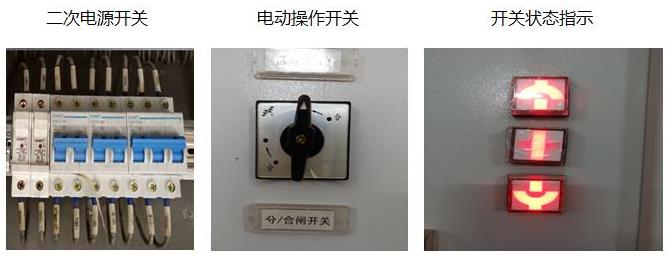

1、现场检查确认该站点开关柜(环网柜)具备正常电动操作功能。

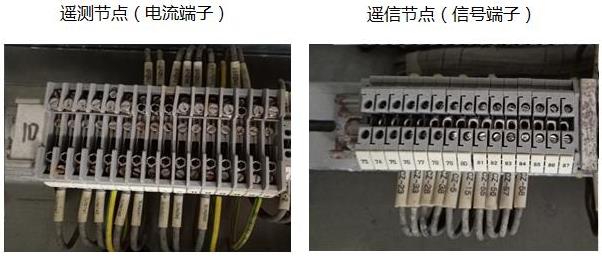

2、检查二次接线端子是否有可接入遥测、遥信、遥控功能的节点。



二、制定就地改造方案

1、根据勘查情况确定是否可进行就地自动化改造,以及改造后可具备的功能。

2、根据现场设备运行情况及改造效果,初步预估所需材料及资料,确定施工改造方案及风险管控方案。

3、改造期间需要停电进行的项目,需再次核查一次运行方式及停电范围,协调改造期间可能造成的影响,制定相应方案。
三、就地改造工程实施

1、提前清点材料,根据施工方案做好现场人员各项工作分配。 因改造时间有限,需要操作人员对各项流程非常熟悉。

2、根据安排做好相应安全措施。

3、再次确认各项安全措施无误、材料齐全、人员分工合理。

4、检查与主站的通信情况,确认具备远方调试对点功能。

5、现场改造:
1)DTU柜落位;
2)控制电缆敷设及入柜;
3)根据确定的站点自动化功能接入“三遥”或“两遥”节点;
4)接线期间,配置好DTU内各项配置,做好就地测试准备;
5)在对应遥测节点加量,确认接线正确无误;
6)对应各个间隔做各项遥信变位工作,在DTU核查遥信功能已正常接入;

7)把各个间隔的远方/就地旋钮打至远方后,在DTU上就地遥控各个间隔的开关,确认遥控接线无误。

6、与配电自动化主站进行功能性联调。

7、调试完毕后检查各个间隔内的接线是否牢靠,捆扎是否合理,走线工艺是否美观。

8、清理现场。
